Ветровая энергия в море: AO10 и 10 ГВт у Франции в 2026 году
2 апреля 2026 года государство запустило крупнейший в истории Франции тендер по ветроэнергетике в море: сразу десять гигаватт, десять новых парков, половина на донной установке, половина — плавучие. Проект, получивший название AO10, объединяет бывшие AO9 и AO10 в одну процедуру, чтобы выиграть несколько месяцев по графику, который уже потерял много времени.
Это объявление прозвучало через семь недель после публикации 13 февраля 2026 года третьей Программно-многолетней энергетической программы (PPE3). PPE3 закрепляет траекторию, которая на бумаге кажется амбициозной: 3,6 ГВт в море к 2030 году, 15 ГВт к 2035 году, 26 ГВт к 2040 году и 45 ГВт к 2050 году. К этому последнему сроку донная и плавучая ветроэнергетика должна покрывать пятую часть национального потребления электроэнергии.
Однако это — только на бумаге. Потому что траектория на 2035 год уже была пересмотрена вниз: цель в 18 ГВт сдвинута на два года — с 2035 на 2037 год. Три гигаватта, которые сдвинулись, — это парк в Сан-Бриё, увеличенный в шесть раз, который не будет подключён вовремя.
Накопившиеся отставания давят на AO10
На момент конца 2025 года Франция входит в эту новую фазу с работающей морской мощностью 1,9 ГВт. Три коммерческих парка эксплуатируются: Сен-Назер, Фекамп, Сен-Бриё. 1,1 ГВт находятся в строительстве, 3,9 ГВт — в разработке. В пересчёте на заявленные амбиции этого мало.
По данным барометра ветроэнергетики KPMG, опубликованного в апреле 2026 года, отрасль сгенерировала 4 ТВт·ч в 2024 году, что соответствует потреблению электричества примерно 2,3 млн человек. На общем снимке производства возобновляемой энергии во Франции это остаётся маргинальным. Общая ветроэнергетика (наземная плюс морская) произвела 43,9 ТВт·ч в 2025 году, что составляет 10 % национального потребления. Доля морской тут умещается на марке почтовой марки.
Ещё один сигнал, заслуживающий внимания: инвестиции в отрасль сократились на 20 % в 2024 году — до 3 млрд евро, при отраслевой выручке в 4 млрд. Прямые и косвенные рабочие места составили 8 254 эквивалента полной занятости. То есть отрасль формируется, но замедляется в момент, когда от неё требуют ускорения.
AO10: что на самом деле в пакете
Географическое деление AO10 публично. Три лота по 1 350 МВт у побережья Фекампа, 1 200 МВт плюс 500 МВт в Бретани, 3,2 ГВт плавучих в Средиземном море и 1 200 МВт у острова Олерон. Всё это с заявленными экономическими выгодами в 37 млрд евро.
Целевая цена: менее 100 евро за мегаватт-час. Для сравнения: донная ветроэнергетика, присуждённая в 2023 году, обошлась в 44,9 евро/МВт·ч, а плавучая, присуждённая в 2024 году, — в 86,45 евро/МВт·ч. Порог в 100 евро намеренно широк, чтобы привлечь плавучие проекты в Средиземном море, которые дороже в установке.
Победители будут названы в конце 2026 года или в начале 2027 года. И тут начинается сложность: между назначением лауреатов и фактическим вводом в эксплуатацию обычно проходит от семи до десяти лет. Для парков, присуждённых в начале 2027 года, речь идёт о реальном производстве в районе 2034–2037 годов. То есть как раз в тот момент, когда PPE3 хотела бы иметь свои 15 ГВт в море.
Чтобы оценить, насколько энергетический график Франции влияет на другие повестки, можно посмотреть на баланс выбросов парниковых газов за 2025 год, опубликованный Citepa, который показывает слишком медленное снижение для соответствия третьей национальной стратегии снижения выбросов (SNBC-3).
Дьепп-Лё-Трепор: деталь, которая встает на место

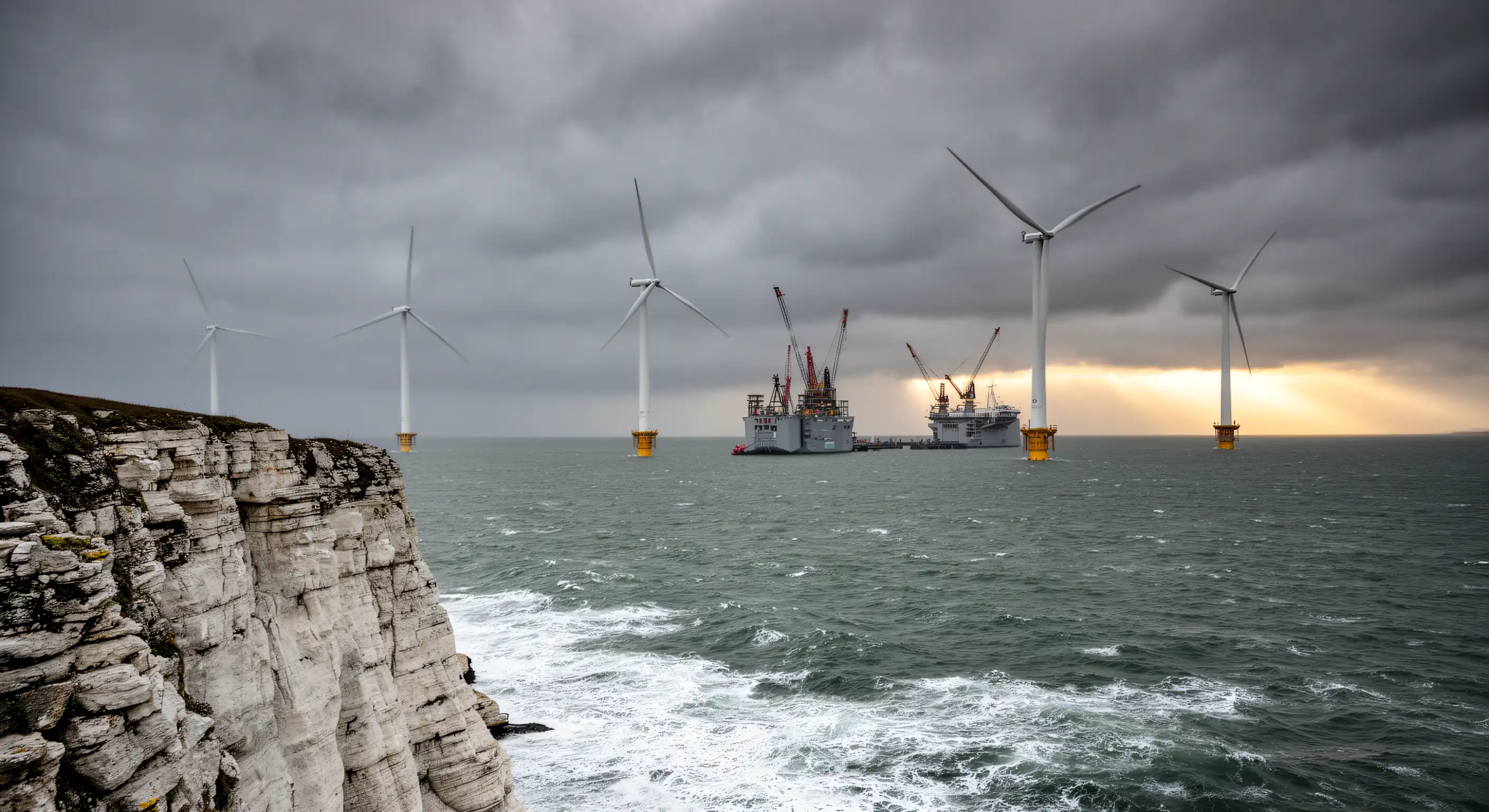

Пока государство готовит свой технический регламент, самый продвинутый в настоящий момент объект строится в другом месте. Дьепп-Лё-Трепор, управляемый Ocean Winds, должен войти в эксплуатацию в конце 2026 года. 496 МВт, 62 турбины Siemens Gamesa, около 1 900 ГВт·ч в год, что позволяет обеспечить электричеством примерно 850 000 человек.
По последним данным, представленным Énergies de la Mer в начале апреля, 31 фундамент из 62 был установлен по состоянию на 2 апреля 2026 года. То есть половина. А первые ветряные установки должны прибыть в мае 2026 года из Ле-Авра, где они собираются. Важно не путать: речь идёт о фундаментах, установленных на морском дне, а не о полностью собранных турбинах. Роторные гондолы, мачты и лопасти идут потом.
Открытие базы техобслуживания в Дьеппе назначено на 6 мая 2026 года. Для города это ощутимо: постоянная база, квалифицированные техники, портовая деятельность на ближайшие 25–30 лет. Я помню в репортаже из Сен-Назера прошлым летом начальника мастерской, который рассказывал, что его команды уже готовят нёрмандскую смену. Он подчёркивал одну вещь: именно техобслуживание действительно закрепляет отрасль. Не медийные открытия, а повседневная работа техников, которые каждый день уходят в море.
Официальный рассказ делает упор на 45 ГВт к 2050 году. Меньше говорится о том, что Франция вместе с ещё восемью странами взяла на себя обязательство довести мощность ветряных установок в Северном море до 120 ГВт к 2030 году. Эта цифра касается девяти государств (Франция, Германия, Великобритания, Нидерланды, Бельгия, Ирландия, Дания, Люксембург, Норвегия), и доля Франции там по сути скромна: нам к той дате нужно лишь 3,6 ГВт.
Другой слепой угол — несогласованность объявлений. PPE3 фиксирует 15 ГВт к 2035 году; цель в 18 ГВт сдвинута на 2037 год. AO10 объявит лауреатов в конце 2026 года для вводов в эксплуатацию с 2034 года. На бумаге последовательность выдерживается. На практике каждая задержка процедур, каждое обжалование, каждое неблагоприятное бюджетное решение откладывает реальную поставку.
Параллельно продвигаются и другие энергетические проекты со своими временными напряжениями: рекордное производство солнечной фотоэнергетики в 2025 году, дебаты о хранении энергии в батареях и в виде водорода для управления переменчивостью, а также будущее малых модульных реакторов (SMR) во Франции. Офшор — лишь часть пазла, но та, у которой самые долгие сроки установки.
Май 2026 года станет проверкой в реальном масштабе. Первые ветряные установки отправляются из Ле-Авра, база техобслуживания открывается в Дьеппе, график AO10 проясняется. Если Ocean Winds удержит цель ввода в эксплуатацию в конце 2026 года, Франция добавит почти 500 МВт к своей морской мощности. Это почти удвоит в одном парке то, что три предыдущих парка накапливали в течение десяти лет.
Расследование прежде всего выявляет уравнение, которое ни один пресс-релиз прямо не формулирует: чтобы вырасти с 1,9 ГВт до 45 ГВт за 25 лет, нужно умножить текущую мощность в 24 раза. При условии, что каждый присуждённый парк будет построен в срок — а этого ни разу не происходило до сих пор в рамках одного французского проекта.
Остаётся вопрос, который никто не формулирует вслух: если AO10 задержится, как задерживался AO9, кто политически возьмёт на себя ответственность за разрыв между обязательствами в Северном море и фактической мощностью, подключённой к сети?
Революция Энергетики, запуск AO10 и траектория PPE3, апрель 2026
KPMG France, барометр морской ветроэнергетики 2025, апрель 2026
Énergies de la Mer, отчёт о ходе работ по Дьепп-Лё-Трепор, 2 апреля 2026
Обсерватория морских энергий, годовой отчёт 2025
ici Normandie Seine-Maritime Eure, первые ветряные установки у побережья Дьеппа
Wind Fisher: что доказывает полёт ветряной установки Magnus
Демонстратор MAG15 компании Wind Fisher взлетел 4 ноября 2025 года. Что проверено, а что остаётся обещанием компании по ветряку Magnus.
Плавучая солнечная энергетика: догоняет ли Франция своё отставание?
Îlots Blandin, O’MEGA1, EDF Lazer: плавучая солнечная энергетика разворачивается во Франции — между приростом КПД, искусственными водоёмами и вопросами биоразнообразия.
Сети холода: возобновляемая альтернатива кондиционированию
Жара 2026 года: в противовес индивидуальным кондиционерам городские сети холода ставят на морскую воду, грунтовые воды и реки. Расследование отрасли.
